完工事例

  • テーマ別
  • すべて

耐震補強工事

茨木市 T様邸

耐震補強工事

物件データ

工事内容 耐震改修+外壁塗装
工事期間 約50日(外壁塗装含む)
  • 建築中レポート

1.2019年05月18日
仮設足場組立
仮設足場組立
まずは 仮設足場が組立られました。いよいよ 耐震補強工事 外壁改修工事の始まりです。
2.2019年05月27日
耐力壁
耐力壁
耐力壁にモイスかべつよしを使用しました。かべつよしシリーズは床・天井をそのままで耐力壁設置できるので、費用的にも大助かりです。
3.2019年06月03日
外壁補修
外壁補修
建物の外壁で浮いている部分は取り除き、補強をして 再びモルタルを塗ります。まだまだ 地震の影響で左官職人さんが来れないので 弊社の職人で補強しメタルラスを貼り 下塗りまでします。とりあえず 一度擦って乾燥させないと、後々 ひび割れの原因となります。
4.2019年06月05日
和室 天井板
和室 天井板
和室の天井板も地震の影響でたわみなどがありましたし、補強金物の取付する必要があったため、新しいイナゴ天井板を張りました。
5.2019年06月15日
外壁塗装工事
外壁塗装工事
外壁では塗装改修工事も始まりました
まずは高圧洗浄にて外壁の汚れを取り除きます。
6.2019年06月17日
外壁塗装工事
外壁塗装工事

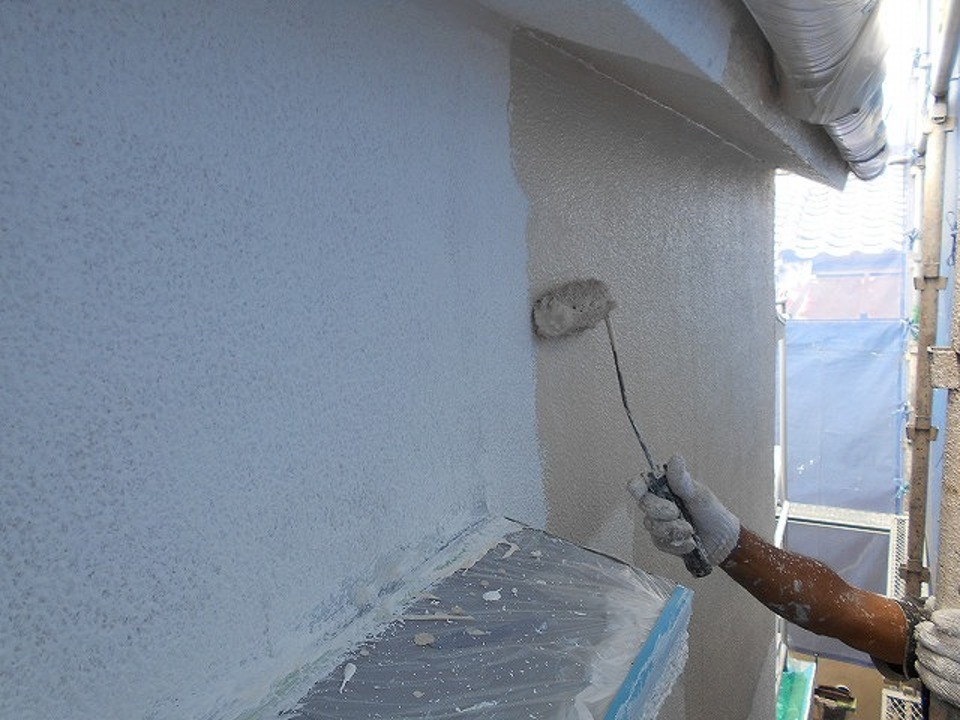

高圧洗浄にてきれいになった外壁にパーフェクトフィラーと呼ばれる下地調整材を塗ります。
7.2019年06月18日
外壁塗装工事
外壁塗装工事

外壁のひび割れ部分は入念にコーキングにて処理をします
8.2019年06月20日
外壁塗装工事
外壁塗装工事

庇などの鉄部は入念にサビ止め塗装しました。
9.2019年06月24日
外壁塗装工事
外壁塗装工事
外壁に一回目の塗装をしました。材料は日本ペイントのシリコンセラUVです。
10.2019年06月25日
外壁塗装工事
外壁塗装工事
シリコンセラUVの二回目の塗装をしています。外壁はこれで完成です。
11.2019年06月27日
雨戸塗装
雨戸塗装
雨戸もきれいに下地調整しています。
12.2019年06月29日
外壁塗装工事
外壁塗装工事
雨戸もきれいに仕上がりました。
13.2019年07月01日
外壁塗装工事
外壁塗装工事

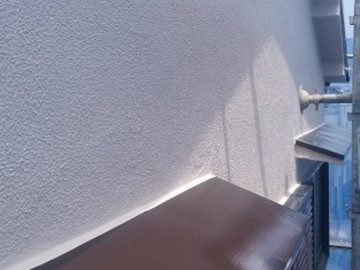

外壁塗装工事もきれいに完了しました
14.2019年07月05日
足場もとれました
足場もとれました
外部に架設されていた 足場も取り除かれ きれいになった外観となりました。
