耐震補強工事
茨木市 F様邸
地域別|大阪府茨木市
建築中レポート
- 1. 2026年09月19日
-
仮設足場組立

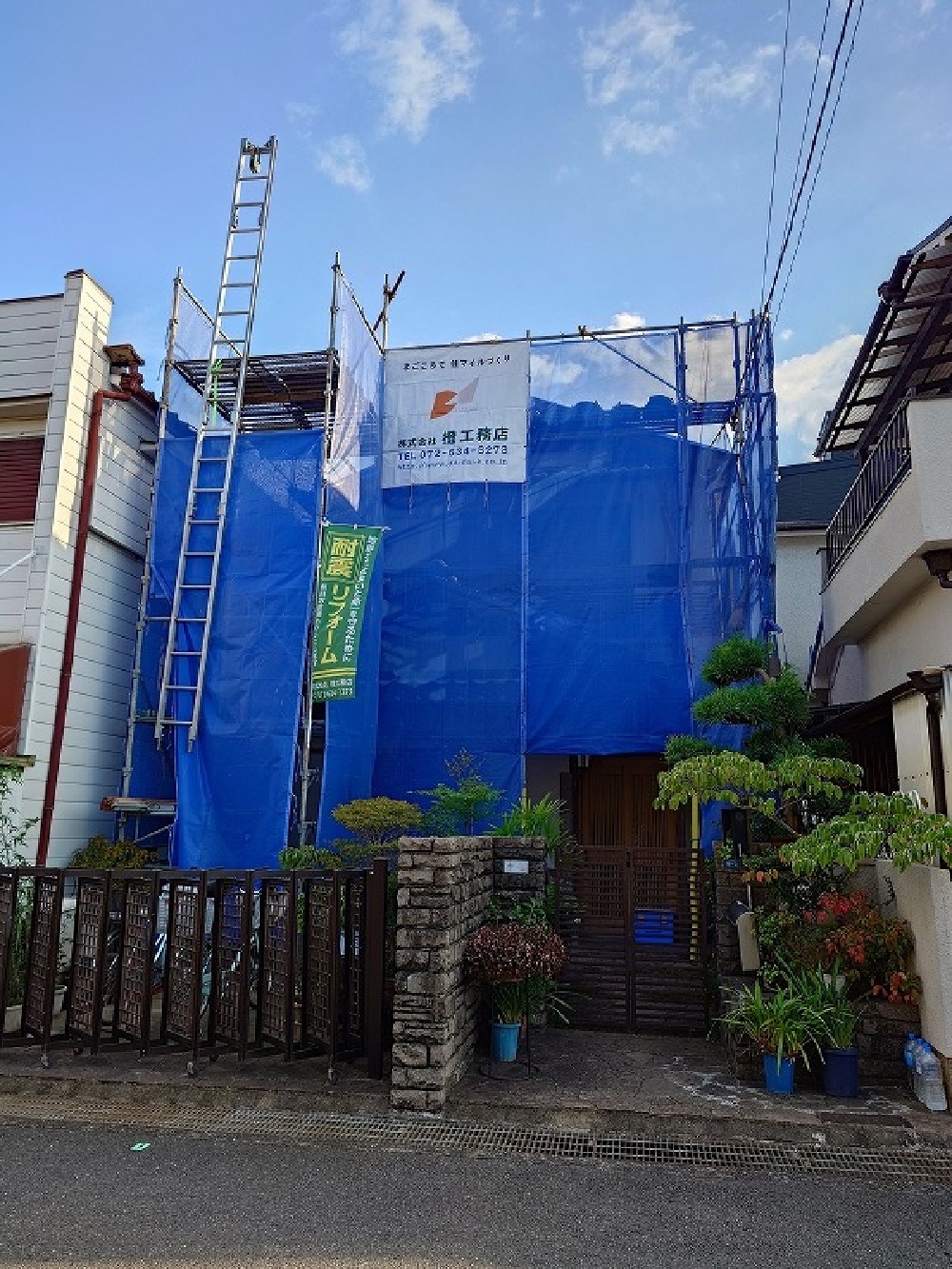

9月に入り台風等が多く 天候の悪い日々が続いています。天候等を考慮しお客様のご了解をいただき 工程を少し伸ばして屋根の軽量化の工事に掛かります。まずは仮設足場を設置しました。
- 2. 2026年08月30日
-
内部の工事完了です

これで内部の耐震補強工事も終わり 養生をすべて取り除きクリーニングさせていただき完了しました。そして家具も元の位置に戻し これで終わりです。居住されている中での耐震補強工事では家具の移動が大変です。弊社では中の物を出していただければ こちらで移動復旧させていただいています。
- 3. 2026年08月29日
-

耐震補強工事完了です
耐震ボードの上にクロス下地用合板を貼り そしてクロス仕上げも完了しました。
- 4. 2026年08月22日
-
耐震ボード
茨木市の検査が終わるとすぐに耐震ボードを貼り 下地のボード等貼っていきます。
- 5. 2026年08月21日
-
新設耐力壁 下地組
新しく耐力壁を設ける部分の壁に 耐震補強部材かべつよしの下地組をしています。梁下寸法・適用金物等入念に確認しながら作業していきます。この作業後 茨木市の担当課さんの検査を受けることになります。無事合格でした。
- 6. 2026年08月20日
-
補強金物取付
柱頭の補強金物を取り付けています。また筋かいがある場合は筋かい金物も取り付けてます。弊社の場合は補強計画案作成時には筋かい金物の取付は計算には含まず 実際の作業のときに取り付けれる場合は取り付けます。また その場合柱の引き抜き等がありますので そこでも再検討して安全を確かめながら工事を進めていきます。
- 7. 2026年08月19日
-
撤去工事完了
耐震補強部分の内部の壁もすべて取り除きました。そして柱の位置 柱と梁の接合部分の状況など 解体前にはわからない部分の確認をしました。ここで変更がある場合は耐震補強の再計算を行います。大工さんの作業はノンストップで続けていくため 迅速な再計算などが求められます。
- 8. 2026年08月17日
-
工事がはじまりました

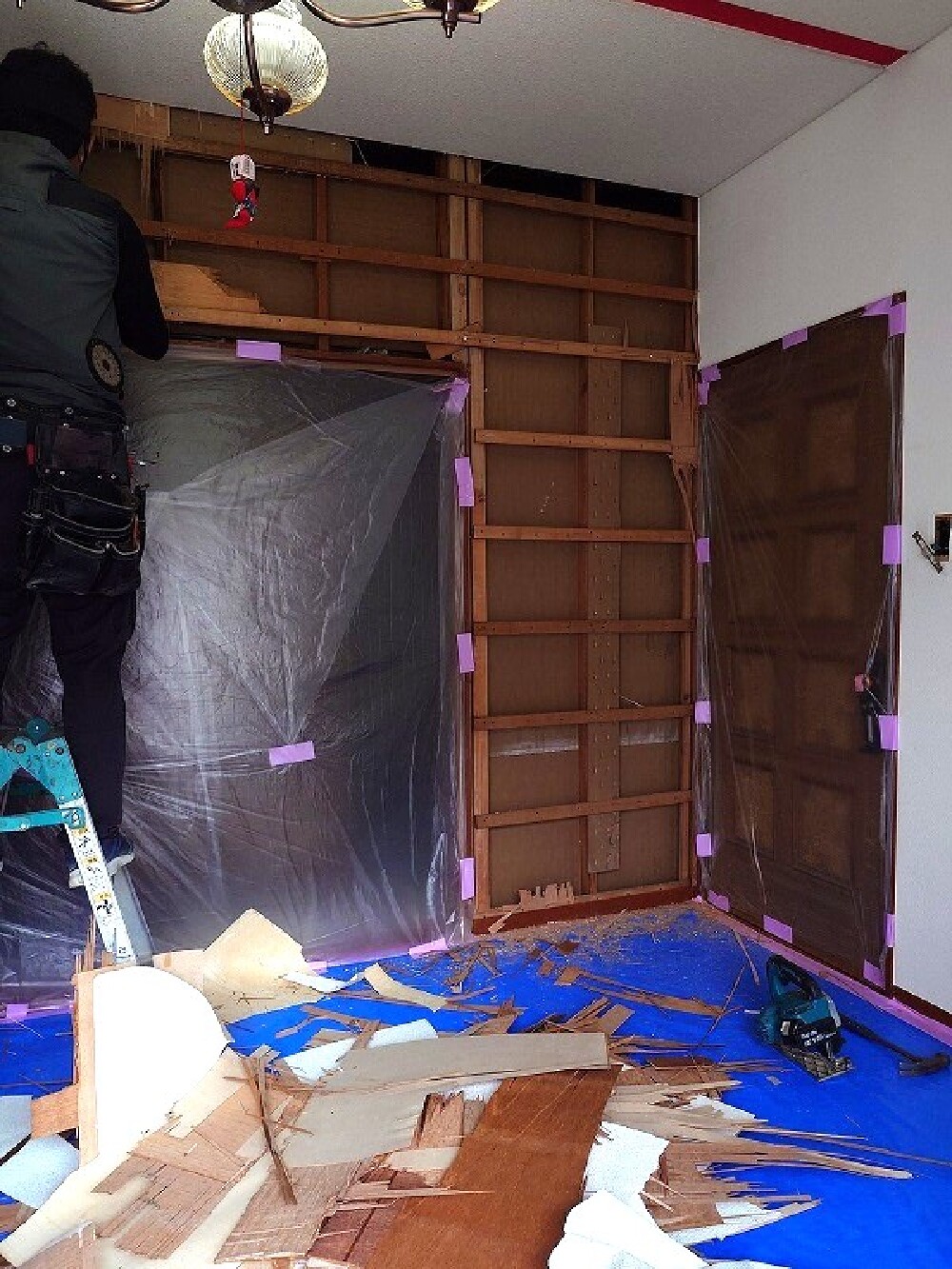

お盆休みも終わり 今日から耐震補強工事がはじまりました。
今回の耐震補強工事では耐力壁の新設が1か所、柱の補強金物の取付が20か所になります。
まずは室内を養生し 内壁の撤去作業をしています。
- 9. 2026年08月03日
-

耐震補強工事完了です 和室
2階の和室の耐震補強工事も完了しました。以前は左官の塗り壁でしたが今回の耐震補強部分が少なく また 柱が見えている真壁のため施工した部分は塗り壁調のクロス貼りとしました。
