耐震補強工事

茨木市 K様邸

地域別|大阪府茨木市

建築中レポート

1. 2026年08月08日

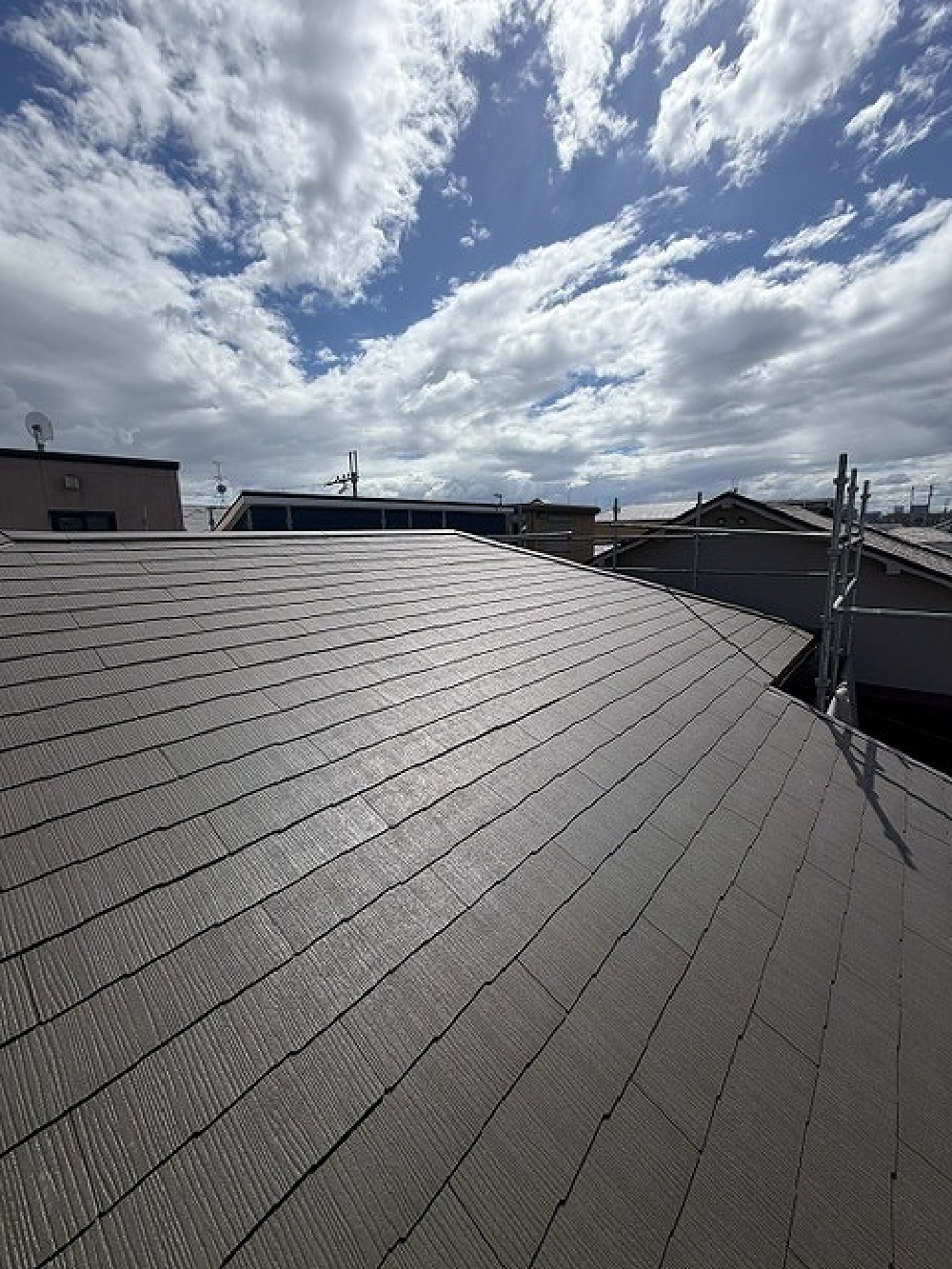

2階大屋根完了です

2階大屋根完了です

2階の大屋根の葺き替えも完了しました。
軽量な屋根材に葺き替え 棟の工事も完了しました。
次は1階の下屋部分の葺き替えですが 台風やお盆休みで期間が空きお休み中大雨などでお客様にご迷惑をおかけするといけないので ここで一旦工事は終わり お盆休み明けから工事を再開させていただきます。

2. 2026年08月05日

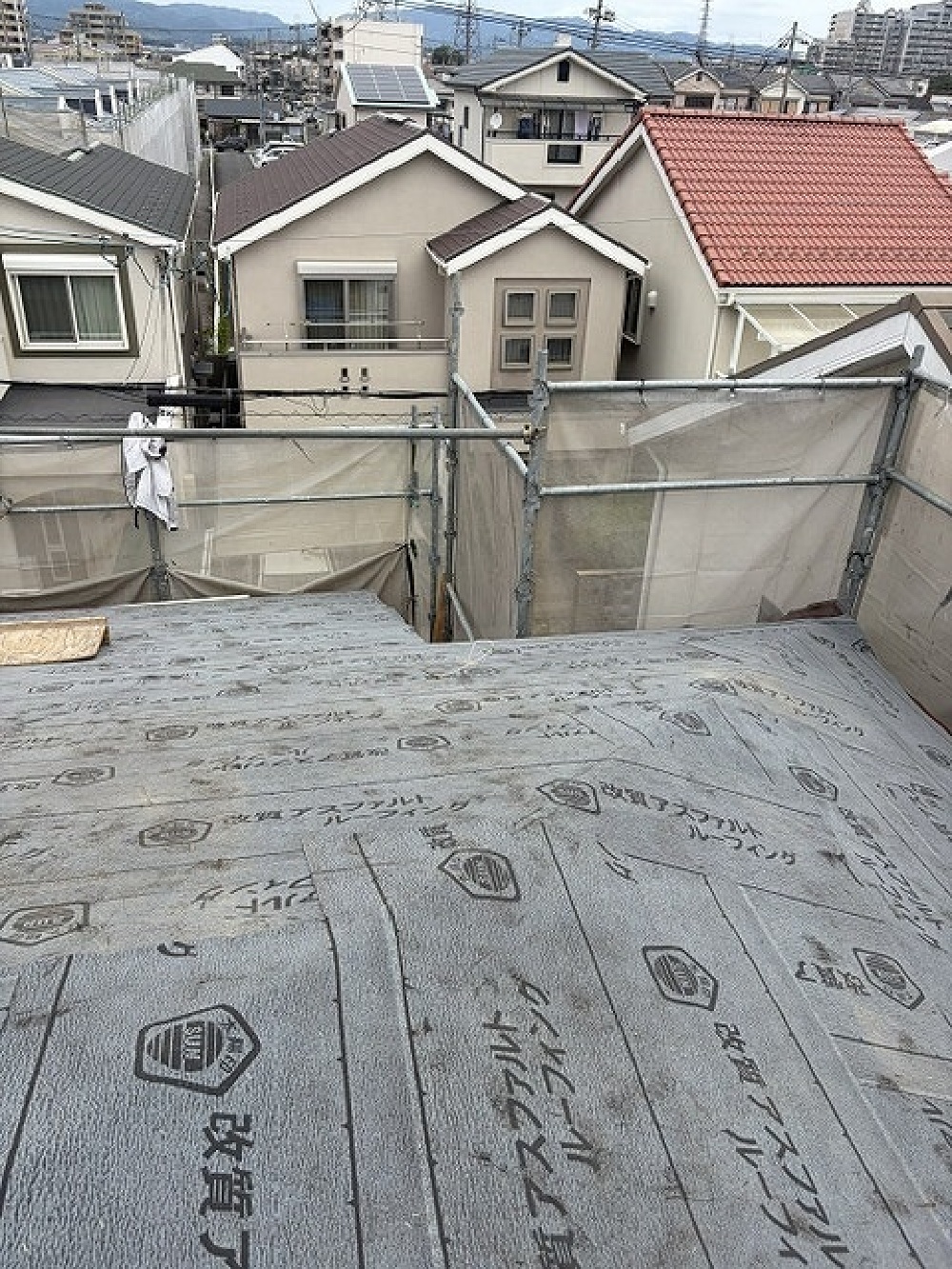

屋根 ルーフィング

屋根 ルーフィング

野地板の上に改良アスファルトルーフィングが張られました。これで突然の雨でも安心です。今年の春以降ナフサショックの影響で現在アスファルトルーフィングの入荷の状況が悪くなっています。しかし屋根屋さんのおかげで早めにいいアスファルトルーフィングを確保していただきました。ありがとうございました。

3. 2026年08月04日

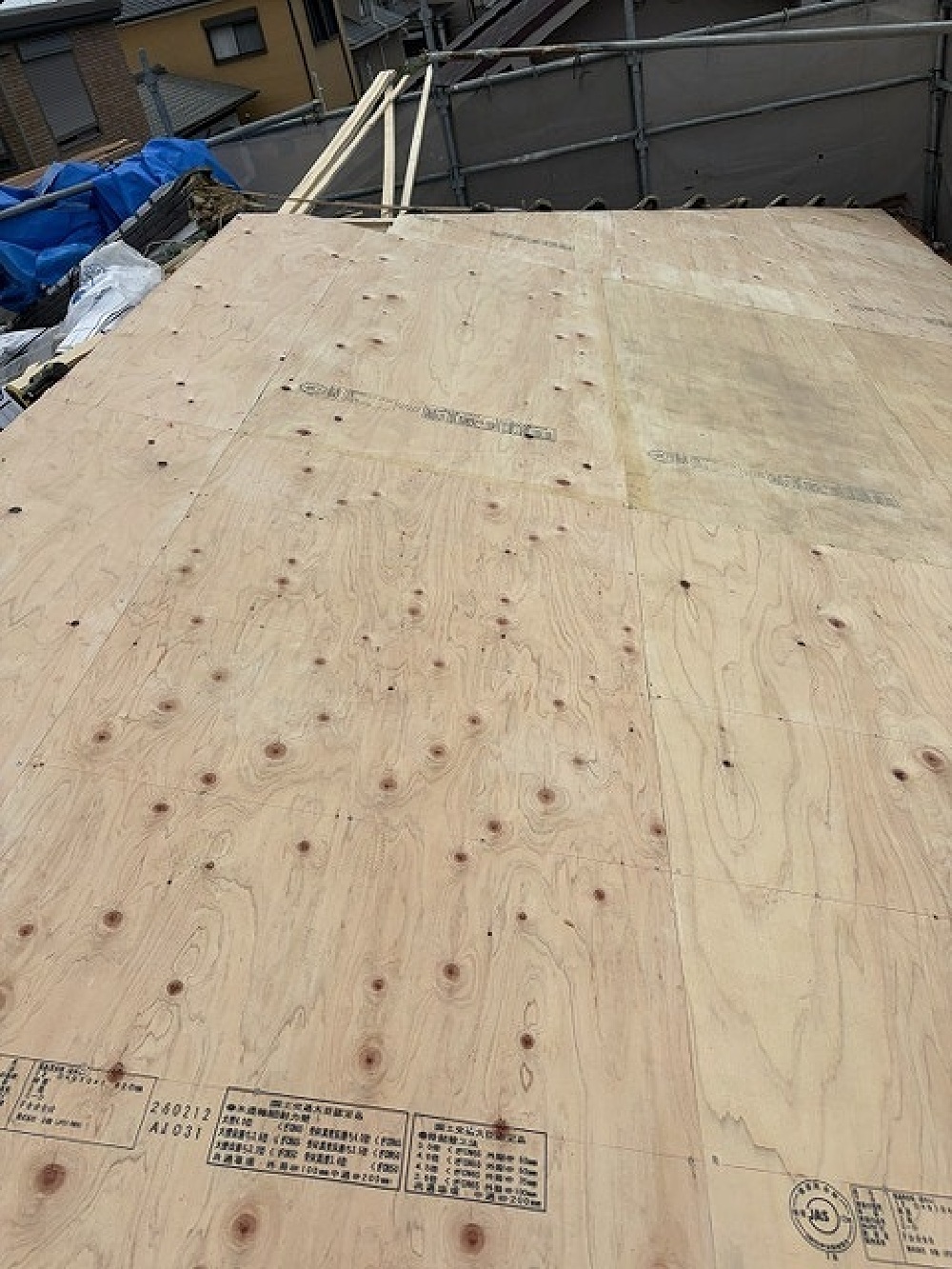

屋根 野地板

屋根 野地板

瓦・土をすべて取り除き 垂木・野地板が張られました。突然の雨が多い時期なので慎重に作業していきます。

4. 2026年08月01日

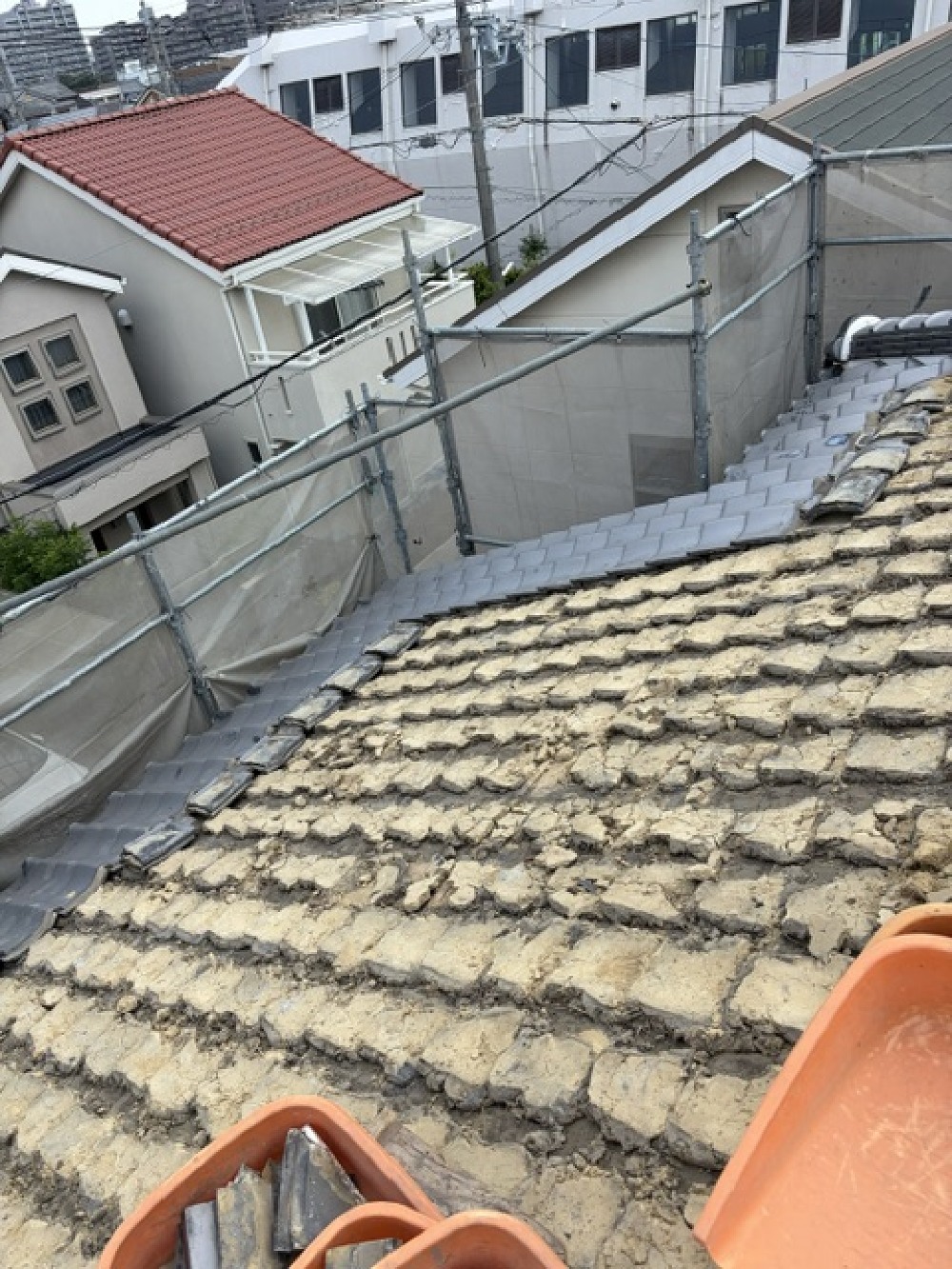

屋根

屋根

お客様が工事前に 「新築時、屋根屋さんがいっぱい多くの土で瓦を葺きました」と言ってましたとお聞きしていました。
土の量がかなり多いです。
瓦・土をすべて取り除き軽量化にしていきます。

5. 2026年07月31日

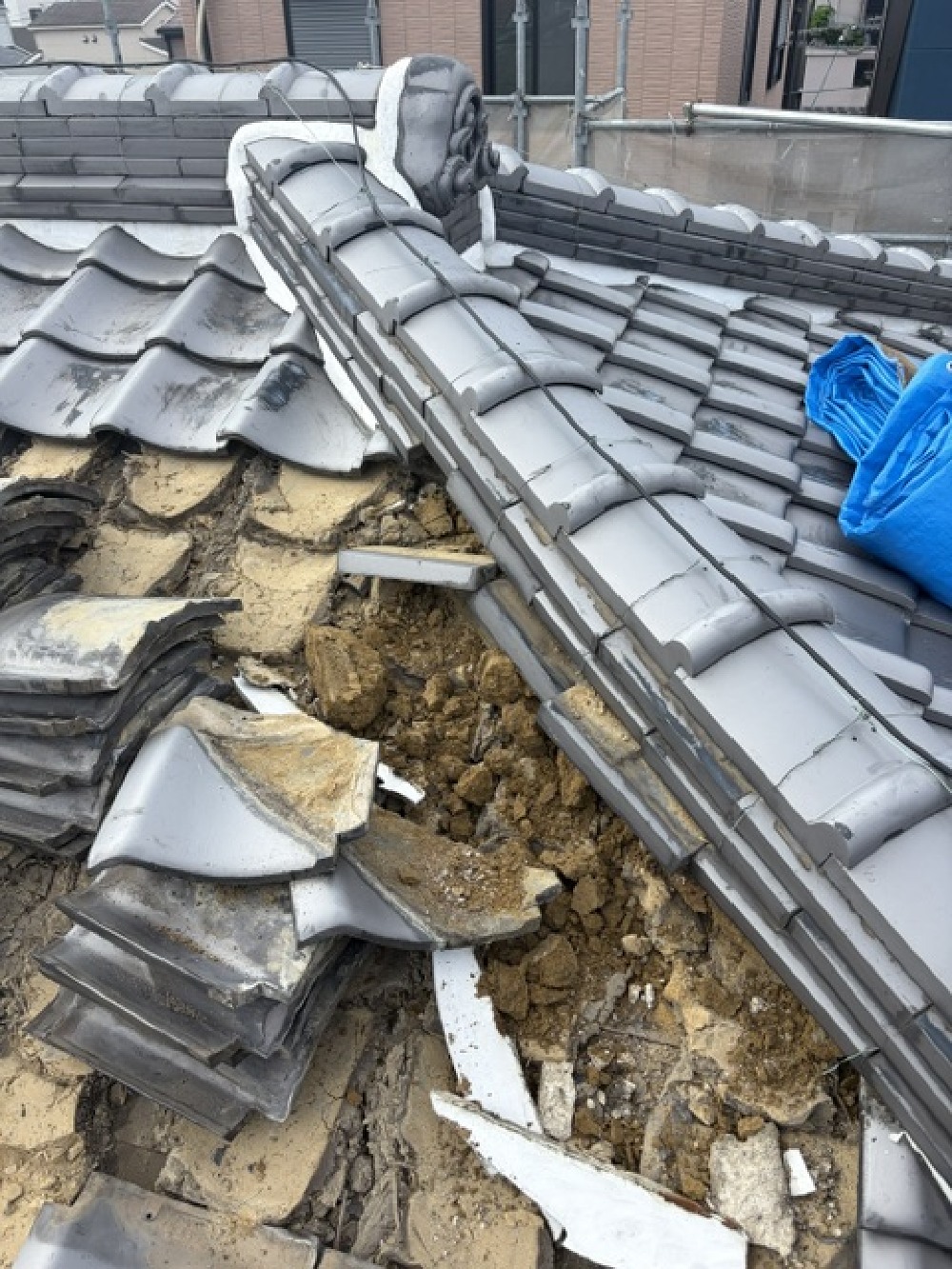

瓦撤去

瓦撤去

真夏・・・屋根の上は酷暑です。しかし屋根業者さんは一生懸命に頑張っていただいています。瓦をめくりその下の土を取り除いています。

6. 2026年07月29日

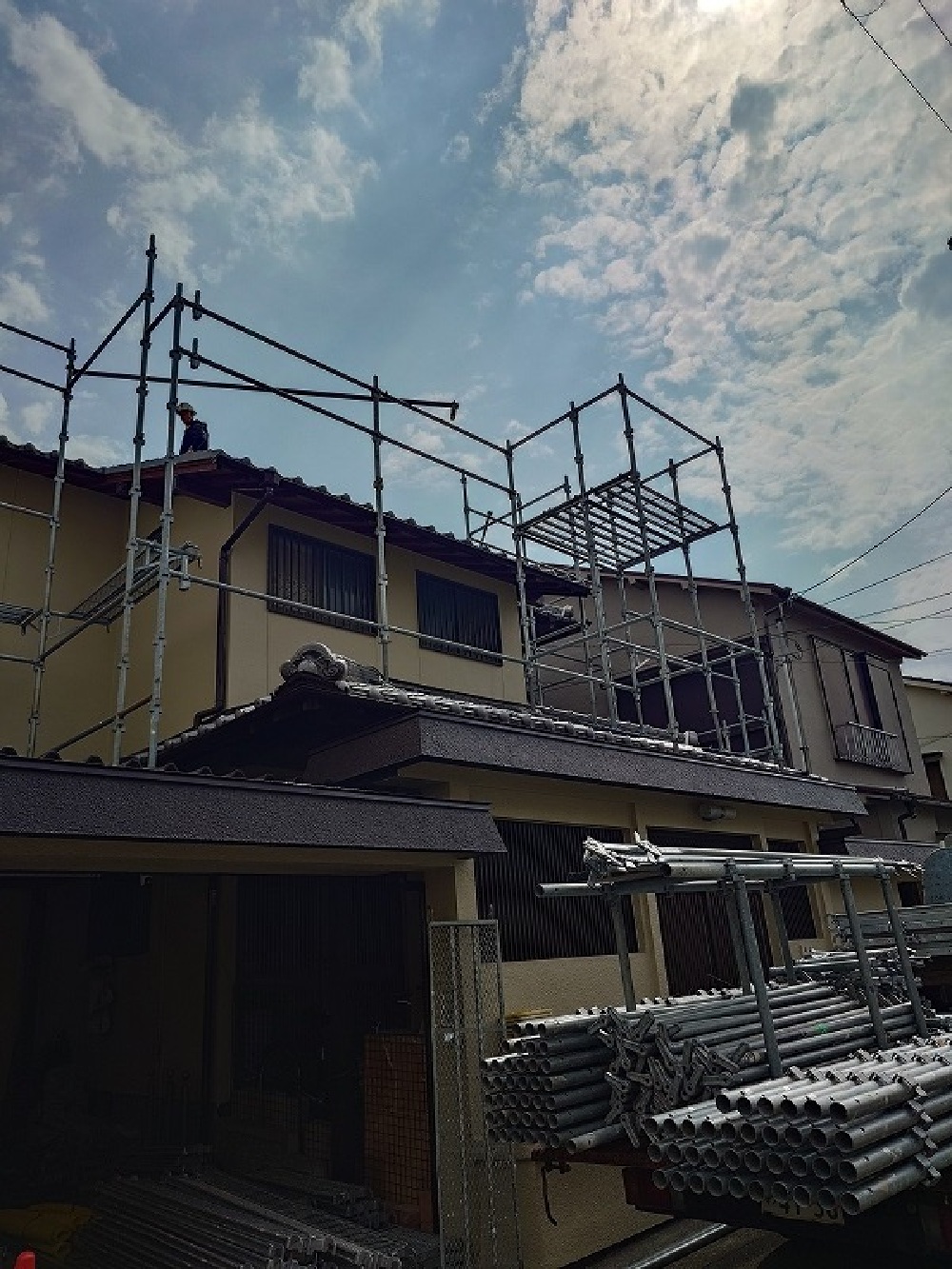

仮設足場組立

仮設足場組立

内部工事が終わり いよいよ次は屋根の軽量化の工事になります。現在土葺きの瓦葺きを軽量な屋根材に葺き替え耐震性を向上させます。その前に仮設足場の組立をしました

7. 2026年07月23日

耐震補強工事が終わりました

耐震補強工事が終わりました

今回の耐震補強工事は耐力壁新設が2か所 補強金物取付が19個 それにより上部構造評点が大きく良くなります。それに伴う仕上げ工事も無事終わり内部の工事が終わりました。

8. 2026年07月12日

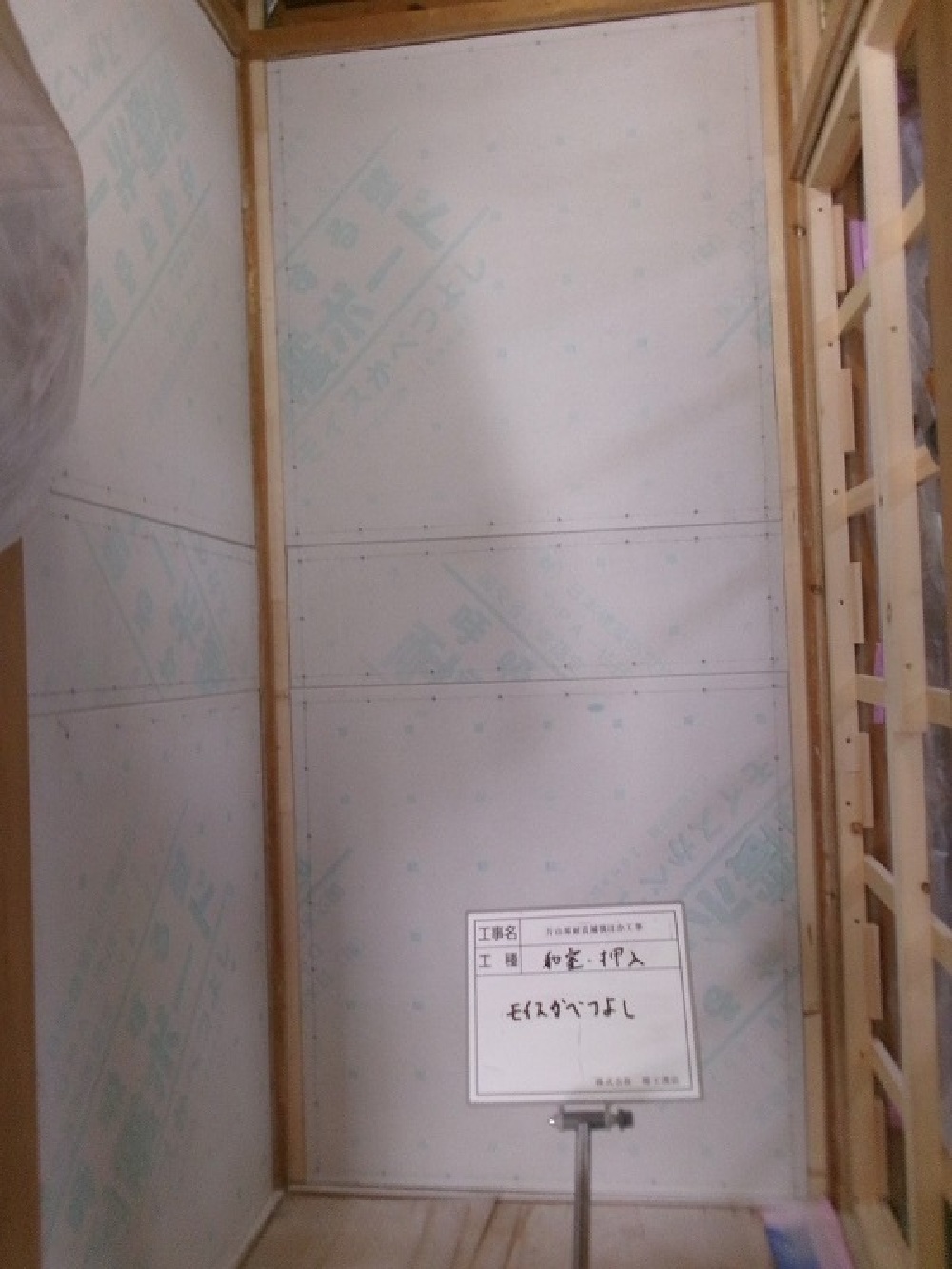

耐震ボード

耐震ボード

新しい耐力壁の下地組の上に耐震ボードを貼りました。今回の耐力壁はモイスかべつよしという部材です。耐震ボードは繊維強化セメント板で取付に用いるビスも決まっておりビスピッチは125mm以下になっています

9. 2026年07月09日
耐震補強

耐震補強

今回の工事は屋根の軽量化と耐震補強工事になります。
耐震補強工事もお客様がご在宅中での工事になりますので、まずは1階の耐震補強工事を始めています。
かべつよしの下地組・柱頭柱脚の金物を取り付けました。
そして 茨木市の担当課にも現場にて取付状況を確認していただきました。
